【例题】
44.关于双代号网络计划的说法,正确的有()。
A.可能没有关键线路
B.至少有一条关键线路
C.在计划工期等于计算工期时,关键工作为总时差为零的工作
D.在网络计划执行工程中,关键线路不能转移
E.由关键节点组成的线路,就是关键线路
举例:

【答案】BC
【解析】A 网络计划一定有关键线路;D 网络计划修改后会出现关键线路的转移;E 由关键节点组成的不一定是关键线路。

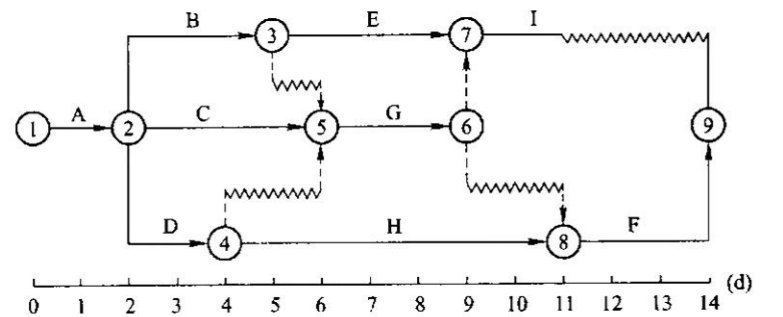

45.某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有()。

A.工作 B 的总时差为 3 天
B.工作 C 的总时差为 2 天
C.工作 D 为关键工作
D.工作 E 的总时差为 3 天
E.工作 G 的自由时差为 2 天
【答案】ABCD
【解析】双代号时标网络图中,波形线的长度为自由时差。其他工作的总时差=紧后工作总时差的最小值+本工作的自由时差,最后一项工作的总时差=本身的自由时差。由图可知,TFB=0+3=3 即 A 正确;TFC=0+2=2,即 B 正确;TFE=0+3=3,即 D 正确;G 工作上,没有自由时差即 FFG=0,即 E 错误。双代号时标网络图中,没有波形线的通路是关键线路,此图的关键线路为:A-D-H-F,因此 D 为关键工作。

46.已知工作 A 的紧后工作是 B 和 C,B 工作的最迟开始时间为第 14 天,最早开始时间为第 10 天;C 工作的最迟完成时间为第 16 天,最早完成时间为第 14 天;A 工作的自由时差为 5 天。则 A 工作的总时差为( )天。
A.0
B.5
C.9
D.7
【答案】D
【解析】根据题意,B 的总时差为 4,C 的总时差为 2,TFA=MIN(LAGAB+4,LAGAC+2),而LAGAB和 LAGAC的最小值为 5(因为 A 的自由时差是其与紧后工作之间时间间隔的最小值),所以的 TFA最小值为 7。
