46.已知工作 A 的紧后工作是 B 和 C,B 工作的最迟开始时间为第 14 天,最早开始时间为第 10 天;C 工作的最迟完成时间为第 16 天,最早完成时间为第 14 天;A 工作的自由时差为 5 天。则 A 工作的总时差为( )天。
A.0
B.5
C.9
D.7
【答案】D
【解析】根据题意,B 的总时差为 4,C 的总时差为 2,TFA=MIN(LAGAB+4,LAGAC+2),而LAGAB和 LAGAC的最小值为 5(因为 A 的自由时差是其与紧后工作之间时间间隔的最小值),所以的 TFA最小值为 7。

47.某单代号网络图如下图所示,存在的错误有( )。

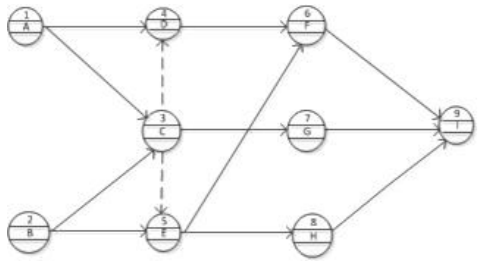

建筑
A.多个起点节点
B.有多余虚箭线
C.出现交叉箭线
D.没有终点节点
E.出现循环回路
【答案】ABC
【解析】节点 1 和 2 都是起点;单代号网络图中不允许有虚箭线;箭线不宜交叉,当交叉不能避免时,应用过桥法或指向法。

48.关于单代号搭接网络计划时距的说法,正确的是()
A.时距是某工作具有的特殊时间参数
B.相邻工作间只能有一种时距的限制
C.时距一般标注在箭线的上方
D.时距是时间间隔的特殊形式
【答案】C
【解析】单代号搭接网络图中,箭线及其上面的时距符号表示相邻工作间的逻辑关系。

49.下图所示的某工程双代号时标网络计划,在执行到第 4 周末和第 10 周末时,检查其实际进度如图中前锋线所示,检查结果表明( )。
建筑实务
A.第 4 周末检查时,工作 B 拖后 2 周,但不影响工期
B.第 4 周末检查时,工作 A 拖后 1 周,影响工期 1 周
C.第 10 周末检查时,工作 I 提前 1 周,可使工期提前 1 周
D.第 10 周末检查时,工作 G 拖后 1 周,但不影响工期
E.在第 5~10 周内,工作 E 和工作 F 的实际进度正常
【答案】BD
【解析】
A.第 4 周末检查时,工作 B 拖后 2 周,影响工期 1 周;C.第 10 周末检查时,工作 I 提前 1 周,I 独自提前无用;E.在第 5~10 周内,工作 E 和工作 F 的实际进度无法判断。
