41.根据建设工程项目总进度目标论证的工作步骤,在完成“项目结构分析”工作之后立即进行的工作是()。
A.进度计划系统的结构分析
B.调查研究和收集资料
C.项目的工作编码
D.编制各层进度计划
【答案】A
【解析】建设工程项目总进度目标论证的工作步骤如下:1.调查研究和收集资料;2.项目结构分析;3.进度计划系统的结构分析;4.项目的工作编码;5.编制各层进度计划;6.协调各层进度计划的关系,编制总进度计划;7.若所编制的总进度计划不符合项目的进度目标,则设法调整;8.若经过多次调整,进度目标无法实现,则报告项目决策者。

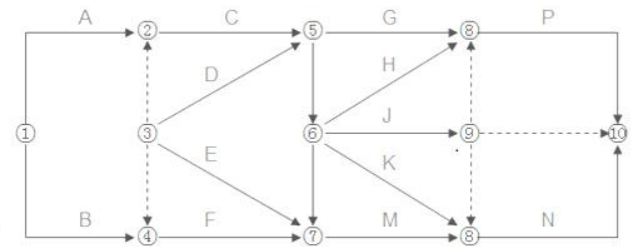

42.某分部工程双代号网络计划如下图所示其存在的绘图错误有( )。

A.多个终点节点
B.存在循环回路
C.多个起点节点
D.节点编号有误
E.有多余虚工作
【答案】CDE
【解析】双代号网络图的绘制规则。

43.某网络计划中,已知工作 M 的持续时间为 6 天,总时差和自由时差分别为 3 天和 1天;检查中发现该工作实际持续时间为 9 天,则其对工程的影响是( )。
A.既不影响总工期,也不影响其紧后工作的正常进行
B.不影响总工期,但使其紧后工作的最早开始时间推迟 2 天
C.使其紧后工作的最迟开始时间推迟 3 天,并使总工期延长 1 天
D.使其紧后工作的最早开始时间推迟 1 天,并使总工期延长 3 天
【答案】B
【解析】工作 M 拖延了 3 天,因此总工期不受影响,紧后工作最早开始时间将推迟 3-1=2天。
