一建法规谁讲得比较好?蔡恒讲法规的水平还是很高的,建议先到环球网校试听最新的课件视频,自己看两节,然后对照书本自己学的话效率就会更高点。

【例题】
43.某网络计划中,已知工作 M 的持续时间为 6 天,总时差和自由时差分别为 3 天和 1天;检查中发现该工作实际持续时间为 9 天,则其对工程的影响是( )。
A.既不影响总工期,也不影响其紧后工作的正常进行
B.不影响总工期,但使其紧后工作的最早开始时间推迟 2 天
C.使其紧后工作的最迟开始时间推迟 3 天,并使总工期延长 1 天
D.使其紧后工作的最早开始时间推迟 1 天,并使总工期延长 3 天
【答案】B
【解析】工作 M 拖延了 3 天,因此总工期不受影响,紧后工作最早开始时间将推迟 3-1=2天。

44.关于双代号网络计划的说法,正确的有()。
A.可能没有关键线路
B.至少有一条关键线路
C.在计划工期等于计算工期时,关键工作为总时差为零的工作
D.在网络计划执行工程中,关键线路不能转移
E.由关键节点组成的线路,就是关键线路
举例:
法规
【答案】BC
【解析】A 网络计划一定有关键线路;D 网络计划修改后会出现关键线路的转移;E 由关键节点组成的不一定是关键线路。

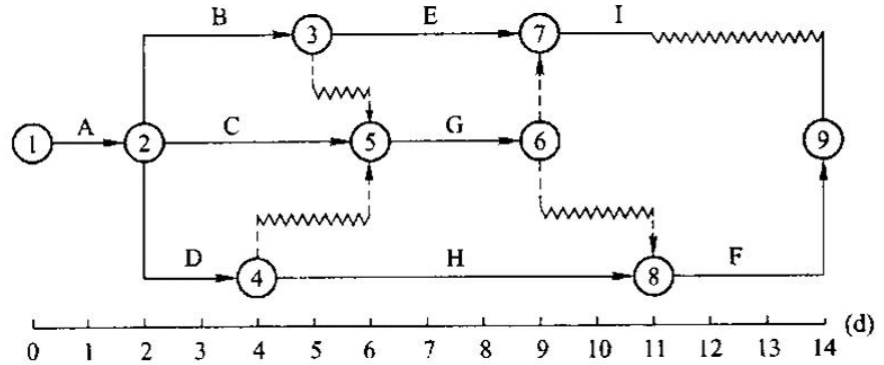

45.某分部工程双代号时标网络计划如下图所示,该计划所提供的正确信息有()。
法规2
A.工作 B 的总时差为 3 天
B.工作 C 的总时差为 2 天
C.工作 D 为关键工作
D.工作 E 的总时差为 3 天
E.工作 G 的自由时差为 2 天
【答案】ABCD
【解析】双代号时标网络图中,波形线的长度为自由时差。其他工作的总时差=紧后工作总时差的最小值+本工作的自由时差,最后一项工作的总时差=本身的自由时差。由图可知,TFB=0+3=3 即 A 正确;TFC=0+2=2,即 B 正确;TFE=0+3=3,即 D 正确;G 工作上,没有自由时差即 FFG=0,即 E 错误。双代号时标网络图中,没有波形线的通路是关键线路,此图的关键线路为:A-D-H-F,因此 D 为关键工作。
